Ugrás a tartalomra

Elkészült az új födém a leégett Barlangfürdőben

Létrehozva
Egyre látványosabb a Barlangfürdő helyreállítása, annak ellenére, hogy bontás közben egyre több műszaki hiba kerül a felszínre, tartani tudják a határidőt. Miskolc polgármestere és alpolgármestere újabb helyszíni bejárást tartott szerdán.
Kép

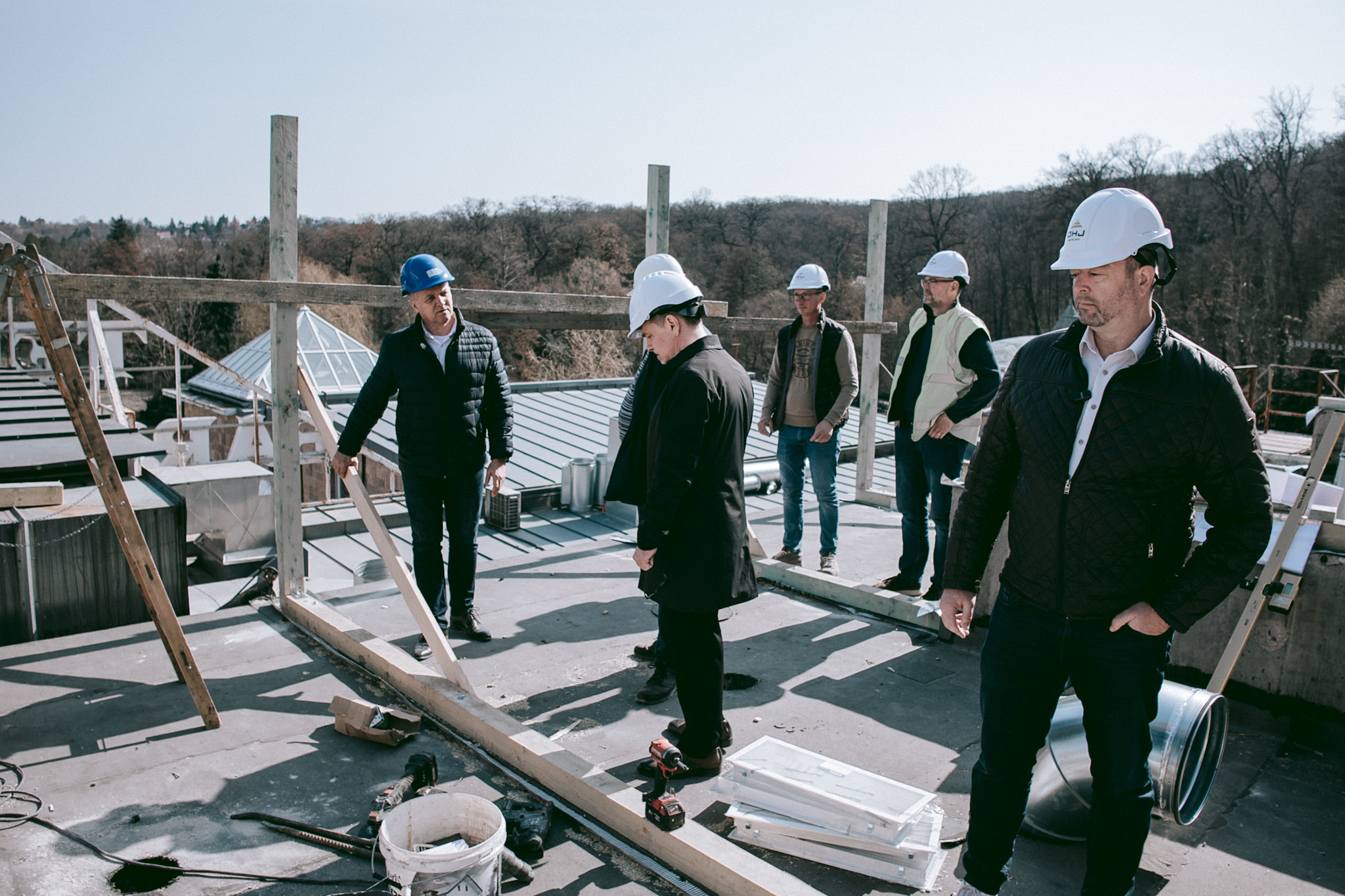

Elkészült az új födém a medencetér fölött, jöhet a tető. Fotó: Rogosz Péter

A korábbi vakolatok és díszburkolatok alatt rengeteg olyan műszaki hibát találnak a kivitelezők, amelyek fölött eljárt az idő, és a szabályozás is más lett közben, ezért az eredeti terveken felül ezeket is ki kell javítani a kivitelezőnek. Félmunkát azonban nem végeznek, ahogyan ezt korábban Tóth-Szántai József polgármester is kijelentette, aki rendszeresen ellenőrzi a helyreállítás aktuális állását. Így történt ez szerdán is, amikor a Barlangfürdő bejárására Hollósy András alpolgármester is elkísérte.

Kép

- Egy fontos helyszínen vagyunk, a Barlangfürdő tetején, ahol a tetőszerkezet teljesen megsemmisült a tűzkárban. Most egy jelentős előrelépés látható már, elkészült az új födém és nagyon szépen alakul a tetőszerkezet is. Alattunk a barlangjáratokban és termekben eddig több mint húsz kilométernyi erős- és gyengeáramú kábelt fektettek már le a szakemberek. Készül a padlófűtés is, ahol szintén több kilométernyi vezeték kerül éppen lerakásra. Ezekben a napokban már egy érzékelhetőbb, láthatóbb fokozatba ért a Barlangfürdő felújítása – mondta Hollósy András.

Az alpolgármester hangsúlyozta, törekszenek arra, hogy mihamarabb átadhassák a helyreállított Barlangfürdőt a miskolciaknak és a turistáknak, hiszen ez az intézmény a város igazi különlegessége.

Kép

- Ha az a kérdés, hogy állnak a munkálatok a Barlangfürdőben, akkor azt kell gyorsan kiemelnem, hogy a munkálatok nem állnak, hanem jól haladnak, egyre látványosabb az előrehaladás – jelentette ki Szabó Máté, a kivitelező Mento Kft. kommunikációs és marketing vezetője.

- Most éppen a Barlangfürdő leégett födémén állunk, amely mára újjáépült. Elkészült a fából épített födém és az ácsok már építik fölé az új tetőszerkezetet is. Emellett látványos az előrehaladás a barlangjáratokban is, ahol már elkészültek a kábelcsatornák a villamosáram vezetékekkel, illetve zajlik a padlófűtés kiépítése. Emellett a légtechnikai berendezések cseréje is folyamatos, és számos helyen már az új burkolatok is láthatók – sorolta a kivitelező képviselője, aki kérdésre válaszolva elmondta, a bontás és helyreállítás közben felbukkanó újabb és újabb hiányosságok és plusz feladatok ellenére is tartják az ütemtervet. Úgy gondolja, hogy azzal a feszített munkatempóval, amellyel a kollégái dolgoznak, tartani tudják a határidőket.

Kép


Szabó Máté az előző heti munkákkal kapcsolatban, gyorsjelentés szerűen elmondta:
A fafödém fióktartóit elhelyeztük, deszkaborítása kész.
A fafödém párazáró fóliaterítése kész.
A födém alatti vasbeton felületek glettelése és festése kész.
A födém és a kapcsolódó fa felületek több rétegű felületkezelése kész.
A födém alatti légcsatorna kész.
A galéria feletti mennyezet deszkaborítását elkezdték.
Az erősáramú kábelcsatorna kiépítése elkészült, folytatják az erős- és gyengeáramú vezetékek elhelyezését.
Az I. emeleti monolit gipszkarton mennyezetek vázépítése elkészült.
Az I. emeleti kazettás mennyezet és Barrisolt határoló gipszkarton csatlakozások szerkezete és gipszkarton borítása kész.
Az I. emeleti vizesblokk külső vakolása kész.
Az I. emeleti vizesblokk belső területén az elektromos kiállásokat és gépészeti kialakításokat megkezdték.
A földszinti étterem mennyezetét elbontották.
A földszinti közlekedő álmennyezeti függesztéseket és falszegélyeket elhelyezték.
A földszinti vizesblokkok légtechnikai vezetékeinek elbontása megtörtént.
A barlangjárat erős- és gyengeáramú vezeték nyomvonala kész.
A barlangjárati aknafödém bontása kész.
Az aula pillér soron belüli padlója mozaik burkolatának bontását elvégezték.

Kép


Az erre a hétre tervezett munkálatok:

Az I. emelti gipszkarton mennyezetek gipszkartonborítását elvégzik.
Elkészítik a galéria feletti mennyezet deszkaborítását és befejezik az égéskésleltető rétegek felhordását.
A földszinti közlekedő mennyezetben elhelyezik az összes vezetéket és a hét második felében megkezdik az álmennyezeti szerkezet építését.
03.10-én megkezdik a tetőszerkezet építését - ez az új födém feletti tetőszerkezetet jelenti.
03.12-én megkezdik a térállvány elbontását.
03.12-től megkezdik a gipszkarton felületek és vakolt felületek glettelését és felületképzését.
Megkezdik a légkezelő berendezés bontását a tetőn.
A barlangjárat hőszigetelési rétegrendjét elkészítik és a hét második felében elkezdik a padlófűtés kiépítését.
Elkészítik a barlangjárati akna új födémét.
Elbontják a csarnokmedence térben lévő zuhanyzó blokkokat, illetve burkolatait.
Megkezdik a csarnokmedence felületi tisztítását vagy homokszórással vagy ipari nagynyomású mosóval a próbafelületen tapasztaltak függvényében.

Kép
